安装化粪池需要的注意事项
时间:2020-06-16
首先要了解安装的是什么类型的化粪池了,安装钢筋混凝土化粪池注意事项如安装40m³钢筋混凝土化粪池为例
1、根据施工现场实际情况,40立方基槽开挖尺寸为:基槽长(5.6米+1米=6.6米),基槽宽(3.2米+1米=4.2米)
2、化粪池 基槽标高以工地下水管进水管的管口底部为准,化粪池池体的进水管口可以略低于工地下水管进水管的管口。基槽下挖尺寸是:直径3200-100mm-300(进水口管径)+200mm(混凝土)+100mm(细沙)=3.1米。即从工地进水管管口底部下挖3.1米。
3、挖好基槽把底部清理平整。如果化粪池基槽底部是虚土,则需现浇厚度为200mm混凝土为垫基,再铺100mm细沙。池体四周需填沙至池体直径一半以上位置。池体下部三角位一定要用沙或者粉状物料回填,并用水淋实,使池体四周回填物密实,确保池体安全、耐压。挖机回填时,要求臂矮轻放。

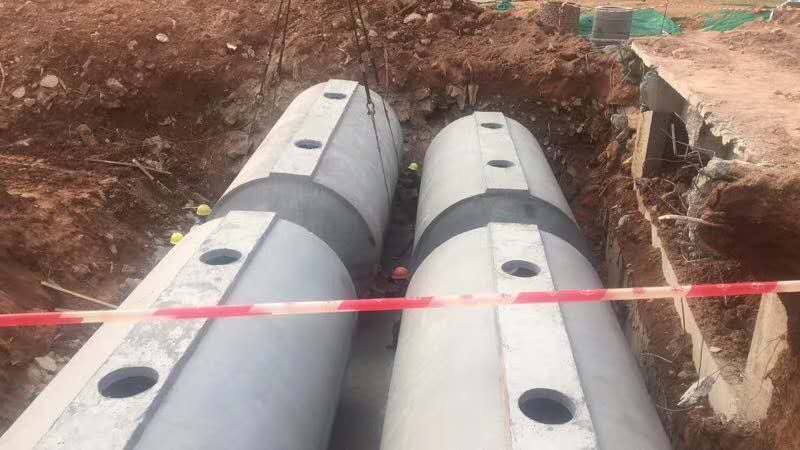

4、化粪池池体吊装时分清池体进出水口,池体下严禁站人,将化粪池池体慢慢放好、调试、定位。
5、池体定位后根据现场实际情况确定回填步骤,固定池体位置,避免左右滚动,回填时不可有大块硬物撞击池体,定位好后才能松除钢丝绳。
6、有地下水的安装场地,根据地下水水位高低往池体内注入化粪池相应的水使池体稳定后再慢慢填沙,回填到一半以上位置,池体内水满后才能全部回填,水满可以抗压、抗浮,这一点非常重要。否则,如果下雨,或者有地下水,就会造成重复施工。无地下水的场地在池体定位后,池体四周马上回填细沙至池体1/2位置,可在回填时同步往池体内注水,水位可以直接注满,四周用水淋实,池体内水位超过池体直径一半以上,四周即可回填到位,机械回填时切忌用力打压。
7、化粪池池体未做好地面硬化,严禁过车,回填时挖机等回填机械不可碾压。安装时可根据地形、实际情况灵活处理。
8、如因安装化粪池的位置需要过消防车或其它重型车,故在回填至罐体超出200mm 后,则需浇厚度为300mm宽5000mm的钢筋混凝土的保护层再回填泥土,然后再做路面硬化。注意:化粪池的顶部到路面硬化的距离不能少于800mm。
路虎钢筋混凝土化粪池以高强度的钢筋混泥土作为结构层,并融入玻璃钢、土工布、凝固剂等原材料,采用“钢制内外模具”生产制作成品。外观为圆筒设计,灌体采用整体成形工艺,独特的内曲面设计,并在灌体内设钢筋加强筋作力学保护,保障抗压强度可达45吨,除了可安装在绿化带中之外,也可以安装于道路及停车位下。施工完成后如果在路面做正常处理的情况下,可通过60吨载重汽车。
钢筋混凝土化粪池的优点:
1、钢筋混凝土化粪池施工方便,工期短:只须3—5小时即可回填完工。
2、钢筋混凝土化粪池可适应狭窄或复杂地块,占地面积小。
3、不需设计化粪池施工图, 时间、节约设计费:根据设计容量自由增减组合,不需设计化粪池施工图,节省时间、节约设计费。
4、钢筋混凝土化粪池承载力大:混凝土强度高(C30)、单个罐体顶盖跨度小、厚度大(200mm)、配筋大(直径为12mm的二级扎带肋钢筋)、罐体环形侧壁大面积均匀受力等,故承载力高。
5、抵抗回填土冲击力和侧压力的能力强:侧壁为圆弧形结构,且有内外双层配筋,故抵抗回填土冲击力和侧压力的能力强。
6、池壁光滑不易堵塞;池壁光滑无污染物附着力差便于清污:在工厂用精致光滑铸钢整体模具精细预制,池壁光滑不易堵塞,且污物附着力差,便于清污。
